レポート作成(山本義巳工事長 )
1.与勝地下ダム工事総覧
1)工事名称 与勝地区地下ダム建設工事(その1)
2)施工場所 沖縄県中頭郡与那城町・勝連町
3)発注者 沖縄県
4)工 期 自 平成13年 3月 9日
至 平成15年 3月28日
5)請負者(株)大林組・(株)大米建設・(有)西野建設特定建設工事協同企業体
6)主要施工数量
・今回の工事は、全体止水壁(地下ダム)延長約700mのうち243.9mを施工。
・施工深度18.8m〜56.6m

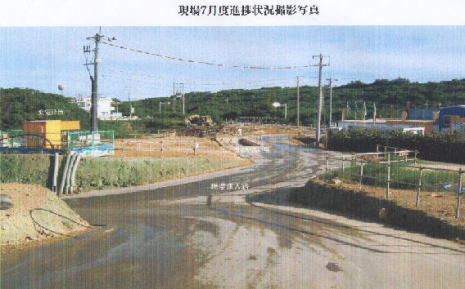

2.現在の進歩状況について
5月7日にようやく重機による掘削を開始しました。掘削を開始するとすぐに梅雨に入り

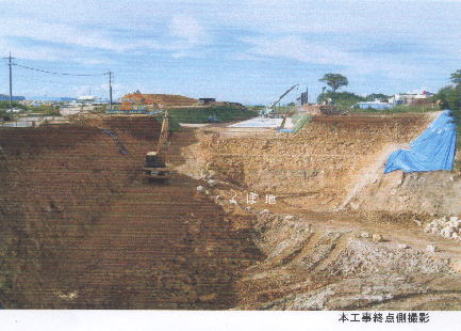

ましたが、赤土等流出防止対策を実施しながら掘削を行い、ほぼ掘削が完了となりました。
また、掘削と併行して止水壁を構築するためのガイドウォール及び作業床のコンクリート
工事も施工を終え、いよいよ止水壁工事の本格的な着手に向けて準備を進めております。
予定では、8月11日より止水壁の削孔を開始します。
3.その他

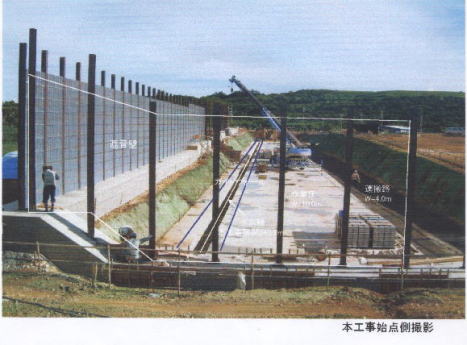

当工事は、周辺地区への騒音対策として遮音壁を設置しました。
また、現場の出入り口には交通誘導員を配置して、県道通行車両に影響が出ないように
することと、歩行者の通行の安全を確保します。
まだ工事は始まったばかりであり、当企業体として竣工まで鋭意努力してまいりますが、
今後ともみなさまのご協力を、お願い致します。
